Ankündigung Bauablauf: Nachdem der erste Stich gesetzt wurde, wird es nun ernst: Die Bauarbeiten beginnen im nördlichen Teil der Altstadt, im Bereich des Untertors. Von dort aus arbeitet sich der Trupp nach Süden vor. Der zweite größere Abschnitt ist der Bereich Neue Straße.



Alle Anliegerinnen und Anlieger werden frühzeitig schriftlich durch die Baufirma Boymann informiert, wann Arbeiten vor ihrer Tür stattfinden. Die Informationen liegen dann rechtzeitig in den Briefkästen.

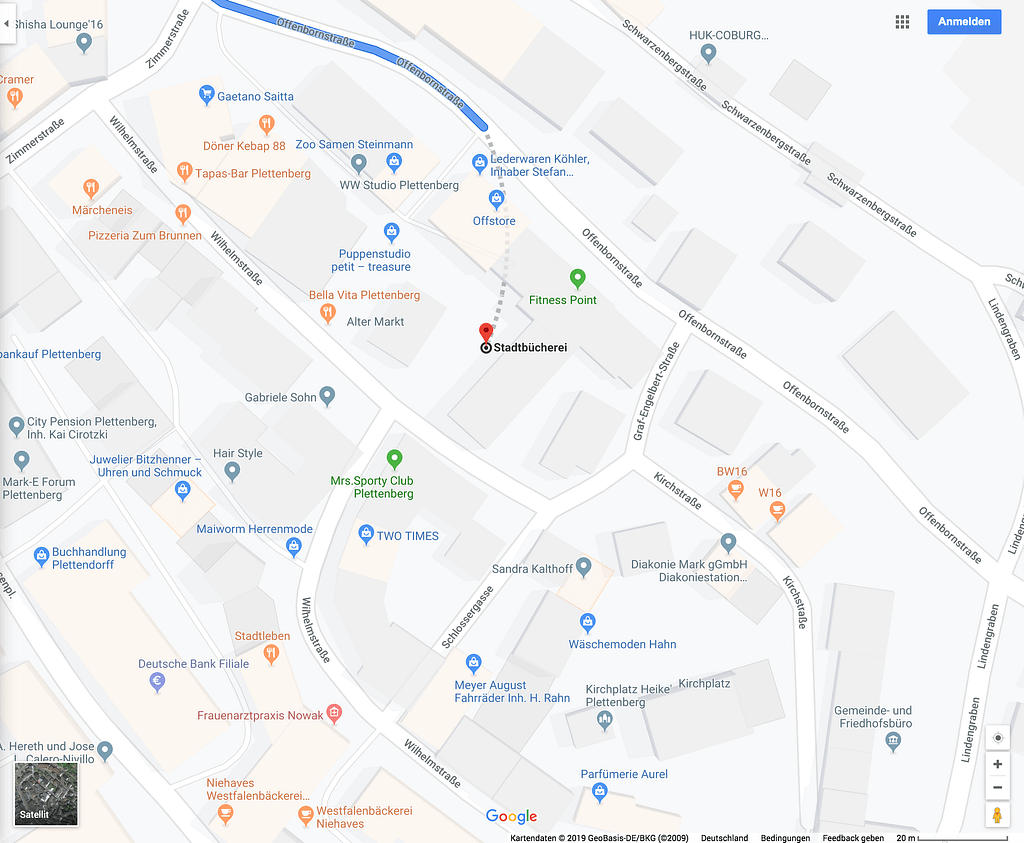

Wenn trotzdem einmal besondere Fragen auftauchen sollten: Das Baustellenbüro befindet sich direkt neben der Stadtbücherei am Alter Markt.



Alle Informationen werden auch auf dieser Seite veröffentlicht und regelmäßig an die lokale Presse weitergegeben.

Bauzeitenplan

Durch Abläufe in 2019 hat die Firma Erfahrungen gesammelt und den Plan angepasst. Änderungen sind im laufenden Betrieb aber immer möglich.



So hat sich ergeben, dass die Firma Boymann ein zentrales Baulager am Alten Markt für den optimalen Ablauf zwingend benötigt. Das bedeutet aber auch eine Neuorganisation des Ablaufs. Bislang sah der Ablauf eine frühere Fertigstellung des Alten Marktes vor. Die Firma arbeitet nach den neuen Plänen wie eine Spinne im Netz vom Zentrum der Stadt aus. Das ist deutlich effizienter und ermöglicht gefahrlose, stringente Arbeitsabläufe.



Aus Sicht der Verwaltung ist diese Maßnahme sinnvoll. Dieser Schritt wurde auch mit den potenziell betroffenen Akteuren (P-Weg-Organisations-Team, SC Plettenberg für das Public-Viewing der Europameisterschaft, PSG, Herrn Spreemann für die Einzelhändler, KulTour GmbH) abgesprochen Bei allen Beteiligten überwiegen die Vorteile hierbei deutlich. Kleinere Nachteile können gelöst werden.



So gibt es für die Großveranstaltungen mit dem Maiplatz und dem Innenhof des Rathauses gute, inzwischen bewährte Alternativen.



Neue Reihenfolge:

  • Gehweg Offenbornstraße und Wilhelmstraße Nord: Fertigstellung im Frühjahr 2020



  • Unterstadtgraben: Fertigstellung gesamt bis Anfang Sommer 2020, Neue Straße früher



  • Graf-Engelbert-Straße: Frühjahr bis Sommer 2020, danach Fertigstellung Pflasterfugen



  • Kirchstraße: Anfang Sommer 2020



  • Schlossergasse: Anfang Sommer bis Herbst 2020



  • Obertor durch die südliche Wilhelmstraße bis zum Alten Markt: Ab Sommer 2020



  • Abschnitt Zimmerstraße: ab Herbst 2020



  • Alter Markt als Abschluss: ab Herbst 2020



Änderungen sind im laufenden Betrieb aber immer möglich!
